용산구 보광동 삼성리버빌은
2000년 10월에 준공되었습니다.
올해로 약 26년 차를
맞이한 구축 아파트인 만큼,
전체 인테리어 공사를 계획하면서
시스템에어컨을 도입할 때는
현재의 천장 구조와
실외기 설치 환경,
그리고 배관이 지나가는
동선을 정밀하게 확인하는
과정이 무엇보다 중요합니다.
이번 현장은 총 3대의 실내기를
4마력 실외기와 연결하는 구성으로,
전체 인테리어 일정이 진행되는 동안
선배관 작업을
우선적으로 시행했습니다.

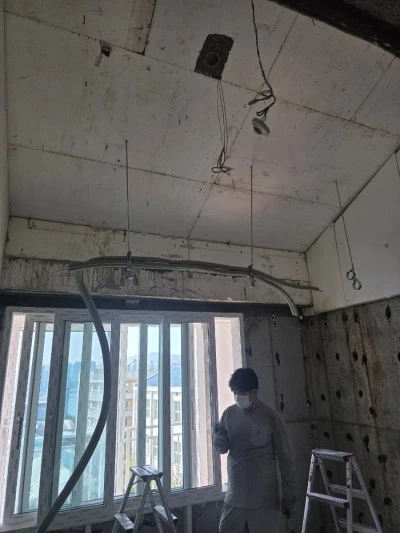

기존 천장을 모두 철거한
뒤 내부를 살펴보니
일반적인 아파트 현장과는
확실히 차별화된 특수
조건이 발견되었습니다.
원에어 시스템에어컨 공식 홈페이지
아파트 시스템에어컨 전문 시공. 신규 설치, 추가 설치, 기기 교체, 단내림, 유지보수까지 대표가 직접 현장을 관리합니다.

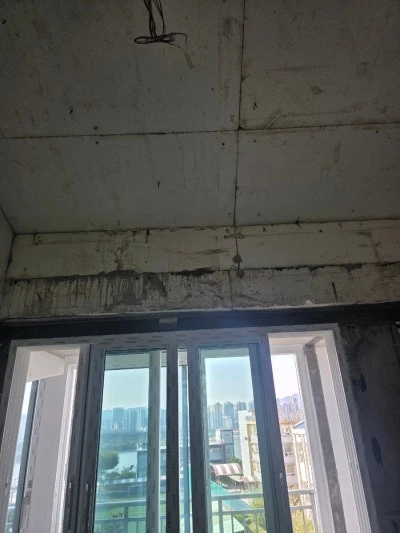

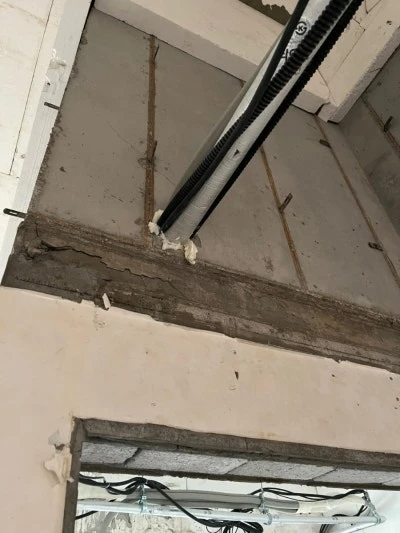

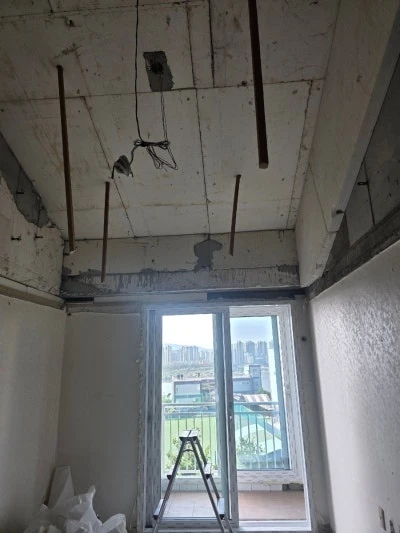

탑층 천장 철거 후
마주한 7미터의 천장고
해당 세대는 건물 최상층인
탑층에 위치하고 있었습니다.
천장을 철거하고 내부 공간을 확인하니
일부 구간의 천장 높이가
무려 7미터까지 올라가는
독특한 구조였습니다.
일반적인 아파트
인테리어 현장에서 사용하는
2~3미터 높이의 사다리로는
작업 위치에 접근하는 것
자체가 불가능했습니다.
결국 현장 상황에 맞춰
높이 조절이 가능한
접이식 A형 사다리를 별도로 준비하여
안전하게 작업에 임했습니다.
시스템에어컨 선배관은 단순히 배관을
천장 내부에 올려두는
방식으로 마무리해서는 안 됩니다.

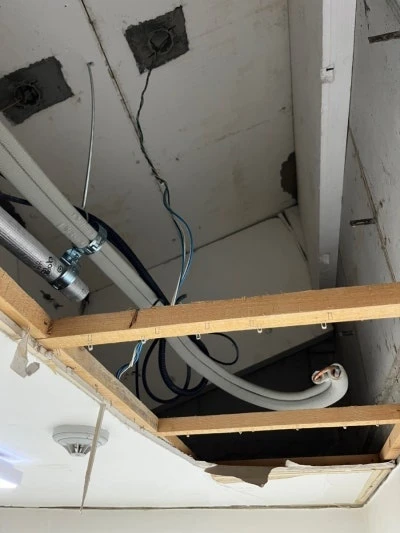

이후 진행될 목공 공정과
각 기기의 최종 설치 위치를 고려하여

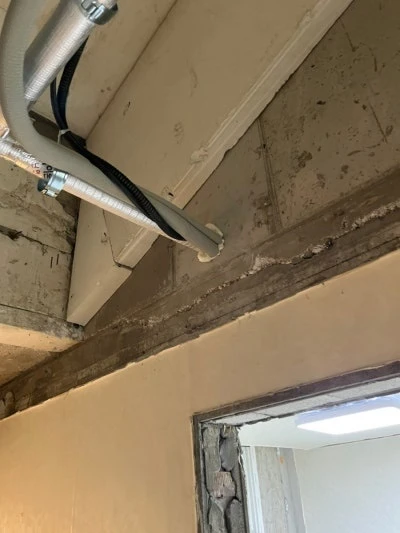

냉매배관과 드레인 라인이 외부
충격에 움직이지 않도록

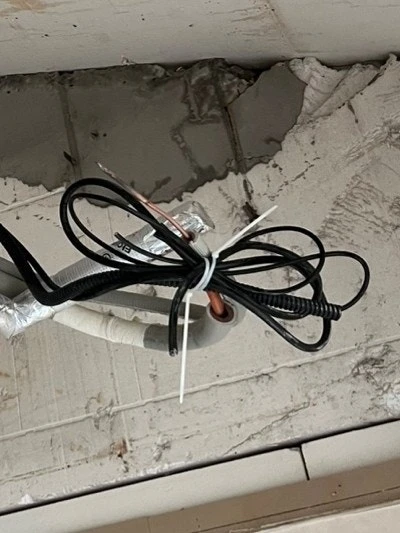

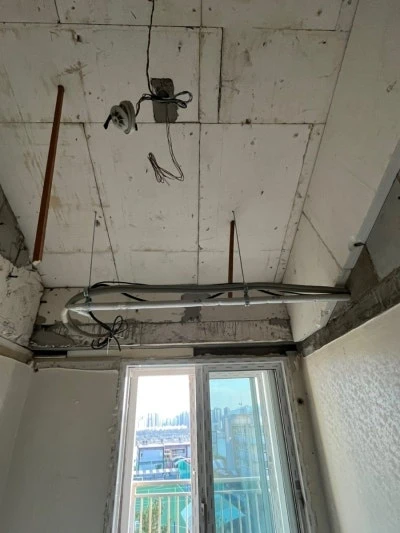

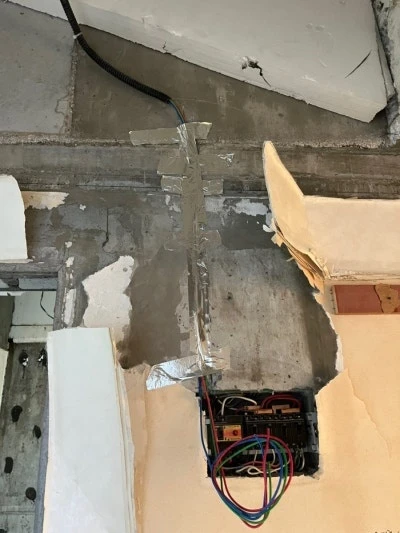

전산볼트에 행거를 체결하고
라인을 단단히 고정하는
과정을 거쳤습니다.
천장고가 높을수록

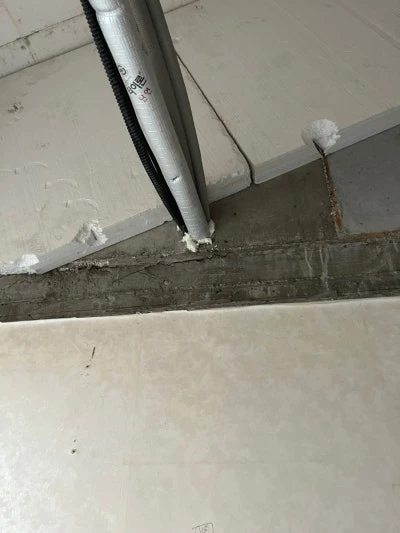

배관이 무게를 이기지 못하고 처지거나
드레인 구배가 틀어지기 쉽습니다.
따라서 처음부터 지지 위치를

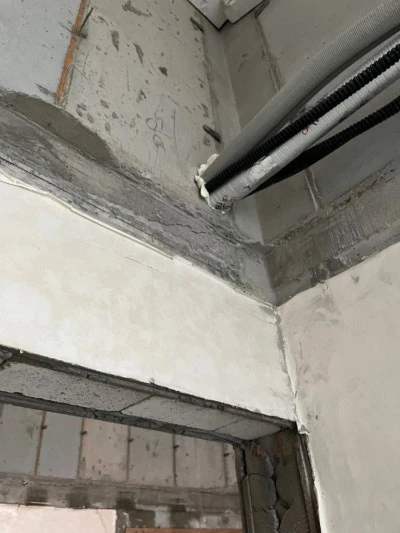

세밀하게 잡아두는 것이 핵심입니다.
마감이 완료되면 눈에 보이지 않는
내부 영역이지만,

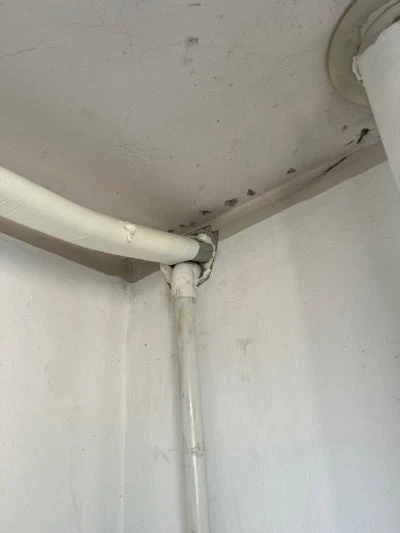

추후 발생할 수 있는 배수 문제나
유지관리 효율을 생각한다면
선배관 단계에서부터
정석적인 시공을 유지하는 것이
매우 중요합니다.
실외기실이 없는 구축
아파트의 보강 절차
2000년대 준공된 단지의 특성상
신축 아파트처럼 별도의 실외기실이
실내에 마련된 구조가 아니었습니다.
이번 현장의 실외기는

외부 난간에 앵글을 설치하여

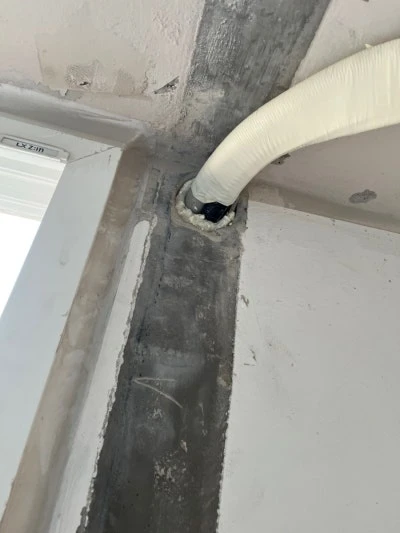

안착시키는 방식을 채택했습니다.
하지만 현장을 점검한 결과,
기존 난간에 미세한
흔들림이 감지되었습니다.
실외기는 가동 시 진동이 발생하고
무게 또한 상당한 장비이기에
그대로 설치를 강행하는 것은
위험하다고 판단했습니다.
고객님께 현장 상태를
상세히 설명해 드리고,
실외기 설치 전에 난간 보강 작업을
선행해 주실 것을 요청드렸습니다.
시스템에어컨 시공에 있어
설치 위치 확보보다 중요한 것은
그 장비를 지탱하는
구조물의 안전성입니다.
난간 보강이 이루어지지 않은 상태에서
무리하게 시공할 경우
향후 제품 진동이나 안전사고의 원인이
될 수 있습니다.
실외기 설치 및
배관 보강 단계별 안내
실외기 설치와 관련하여
구축 아파트에서
반드시 확인해야 할 단계는
다음과 같습니다.
첫째,
난간의 하중 지지력 확인 단계입니다.
외부 난간에 설치하는 경우
앵글 고정 부위의 노후화 여부를
반드시 점검합니다.
둘째, 보강 공사 진행 단계입니다.
난간의 흔들림이 발견되면
보강재를 덧대거나
고정 부위를 견고하게 재작업합니다.
셋째, 실외기 앵글 안착 단계입니다.
보강이 완료된 상태에서 수평을 맞추어
앵글을 설치합니다.
넷째,
최종 안착 및 시운전 단계입니다.
무게 중심을 고려하여
실외기를 배치합니다.
시스템에어컨 시공 관련 환경 비교
일반적인 신축 아파트와 구축 아파트의
시스템에어컨 시공 환경은
다음과 같은 차이가 있습니다.
신축 아파트의 경우 별도의 실외기실이
마련되어 있어 구조가 표준화되어 있고
설치 동선이 확보되어 있습니다.
반면 구축 아파트는 실외기실이 없거나
난간 설치가 필요하며
천장 내부 공간이 협소하거나
이번 현장처럼
층고가 비정상적으로 높은 등
돌발 변수가 많습니다.
신축은 공기 단축과
규격화된 설치가 가능하지만,
구축은 현장 상황에 맞춘 구조 보강과
배관 경로 확보에 더 많은 시간과
기술력이 요구됩니다.

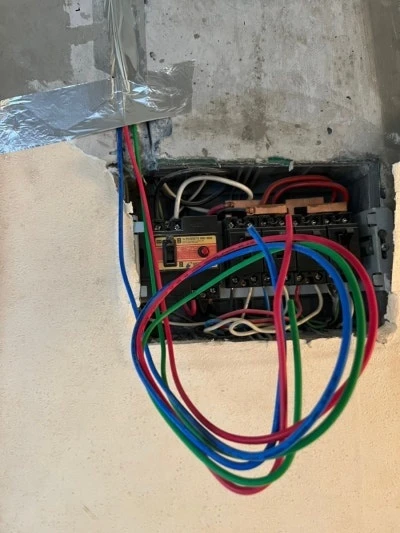

전기 및 통신 배선 처리의 상세 과정
이번 현장에서는
냉매배관과 드레인 관리를 위해
전산볼트와 행거를 활용했습니다.
실내기 전원 공급을 위한 배선은
내구성이 뛰어난 CV선을
사용하였으며, 통신 배선은
고객님의 요구사항에 맞춰
금속 CD관 내부에
인입하여 보호했습니다.
이는 배선이 외부에 직접 노출되어
손상되는 것을 방지하기 위함입니다.
시스템에어컨은 인테리어 공정 중
천장이 닫히기 전에 배관과 배선을
완벽하게 구축해두어야 합니다.
목공이 시작되고
천장이 마감된 이후에는
배관 위치 수정이
사실상 불가능하기 때문입니다.
3대의 실내기를 가동하기 위한
냉매라인과 드레인 라인,
전원선 및 통신선까지
모든 기초 작업을 마쳤습니다.
이제 목공과 도배 등
전체 인테리어 공정이
마무리되는 시점에 맞춰 다시 방문하여
실내기와 실외기를 본격적으로 설치하고
프론트 판넬 마감까지
진행할 계획입니다.
구축 아파트라도
각 세대가 가진 층수나
내부 구조에 따라
천장고와 실외기 위치, 배관
동선은 천차만별입니다.
삼성리버빌 현장처럼 예상하지 못한
높은 천장고가 발견되는
사례도 있기에, 반드시 천장을 철거한
실제 구조를 확인한 뒤에
구체적인 시공 계획을
수립해야 합니다.
처음부터 끝까지 변수를 고려한
꼼꼼한 선배관 작업이 있어야만
완벽한 시스템에어컨 설치가
완성될 수 있습니다.
원에어 공식 블로그의 현장 기록을 바탕으로 구성했습니다.
블로그 원문 보기 ↗
